Tranh thủ điều kiện thời tiết thuận lợi, các dự án duy tu, bảo dưỡng, nâng cấp công trình thủy lợi, đê điều ở tỉnh đang được các chủ đầu tư, nhà thầu tập trung đẩy nhanh tiến độ thi công, phấn đấu hoàn thành đúng kế hoạch, góp phần bảo đảm an toàn phòng, chống lũ bão và ổn định đời sống Nhân dân.

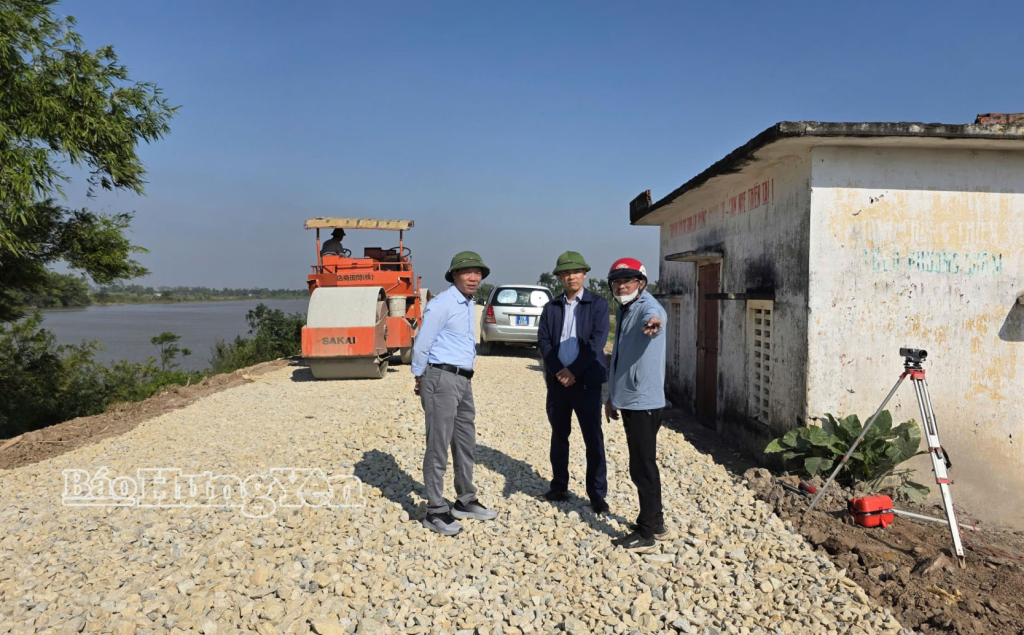

Thi công tu bổ, sửa chữa hư hỏng, sự cố đê hữu Trà Lý, địa phận phường Thái Bình.
Dự án tu bổ, sửa chữa hư hỏng, sự cố đê Tả Hồng Hà II đoạn từ K171+000 đến K180+000 thuộc địa phận xã Vũ Tiên có tổng mức đầu tư gần 64,7 tỷ đồng, được khởi công cuối tháng 10/2025, thời gian thực hiện 400 ngày. Tranh thủ thời tiết thuận lợi, nhà thầu đang tập trung đắp hoàn thiện mặt cắt, gia cố và cứng hóa mặt đê đoạn từ K171+450 đến K173+000 với chiều dài hơn 1,6km và đoạn từ K177+000 đến K180+000 dài gần 2,9km. Cùng với đó, các hạng mục gia cố, chỉnh trang mái đê tại khu vực trung tâm hành chính xã, nghĩa trang liệt sĩ, khu dân cư được triển khai đồng bộ; xây dựng tường chắn tại một số vị trí nhằm hạn chế giải phóng mặt bằng; xây dựng các công trình trên tuyến và vuốt hoàn trả dốc dân sinh theo hiện trạng.
Đến nay, khối lượng đất đắp đạt khoảng 30.000m3, tương đương hơn 40% kế hoạch; thi công tường chắn đất hoàn thành 100%; đúc cấu kiện tấm lát đạt trên 80%; thi công lớp đá dăm cấp phối lớp dưới đạt khoảng 50%. Giá trị thực hiện hợp đồng ước đạt khoảng 40%. Tuy nhiên, khó khăn lớn nhất hiện nay là nhu cầu đất đắp lớn trong khi nguồn cung hạn chế, ảnh hưởng nhất định đến tiến độ chung của dự án.
Ông Tô Xuân Đạt, Trưởng phòng Điều hành dự án 3, Ban Quản lý dự án đầu tư xây dựng số 2 cho biết: Hiện nay, Ban Quản lý dự án đầu tư xây dựng số 2 đang theo dõi, quản lý 19 dự án liên quan đến thủy lợi, đê điều. Trong đó, 14 dự án đang thi công, chủ yếu là các công trình đê, kè, cống, nạo vét kênh; 4 dự án đã hoàn thành, kịp thời phát huy hiệu quả phòng, chống thiên tai trong năm 2025 và 1 dự án mới khởi công. Đến nay, tiến độ các dự án cơ bản đạt và vượt kế hoạch đề ra, đáp ứng yêu cầu bảo đảm an toàn đê điều, chống sạt lở.
Song song với công tác duy tu, sửa chữa, dự án cải tạo, nâng cấp đê tả sông Hồng đoạn từ Km117+900 đến Km127+000, tổng mức đầu tư 247 tỷ đồng, cũng đang được đẩy nhanh tiến độ thi công. Đây là công trình đê điều cấp I, do Ban Quản lý dự án đầu tư xây dựng số 1 làm chủ đầu tư, triển khai trong giai đoạn 2023 - 2026.
Theo thiết kế, dự án giữ nguyên cơ bản hướng tuyến hiện trạng, tập trung đắp áp trúc mở rộng thân và mặt đê nhằm nâng cao khả năng chống lũ. Mặt đê được đầu tư theo tiêu chuẩn đường cấp IV đồng bằng, bề rộng 7m, kết cấu bê tông nhựa trên nền cấp phối đá dăm, kết hợp phục vụ giao thông và quản lý, tuần tra đê điều. Đến nay, dự án đã cơ bản hoàn thành nhiều hạng mục chính; công tác đắp áp trúc đạt hơn 7,4km; nhiều đoạn đã hoàn thiện các lớp cấp phối đá dăm và mặt đường bê tông nhựa. Hai cửa khẩu Phú Cường và Minh Khai đã hoàn thành, đưa vào sử dụng; khối lượng toàn dự án ước đạt khoảng 75%, dự kiến hoàn thành vào ngày 30/6/2026.
Theo đồng chí Bùi Quang Lệ, Phó Chi cục trưởng Chi cục Thủy lợi (Sở Nông nghiệp và Môi trường), hiện nay tỉnh có 18 tuyến đê với tổng chiều dài hơn 430km, trong đó có 2 tuyến đê cấp I là Tả Hồng và Tả Hồng Hà II. Hệ thống đê điều của tỉnh còn bao gồm hàng trăm cống qua đê, kè bảo vệ đê, cửa khẩu, điếm canh và nhiều công trình phụ trợ phục vụ công tác phòng, chống thiên tai. Riêng năm 2025, tỉnh đã duy tu, bảo dưỡng gần 5km đê, xử lý nhiều ẩn họa thân đê, tu sửa kè, cống và nâng cấp hàng chục kilômét đê trọng yếu.
Duy tu, bảo dưỡng và đầu tư nâng cấp đê điều là nhiệm vụ thường xuyên, có ý nghĩa đặc biệt quan trọng trong việc bảo đảm an toàn hệ thống đê, đáp ứng yêu cầu phòng, chống lũ bão và giảm nhẹ thiên tai. Khi các dự án hoàn thành và đưa vào sử dụng sẽ góp phần tăng cường ổn định, an toàn cho các tuyến đê, bảo vệ sản xuất, tài sản của Nhân dân, phục vụ công tác cứu hộ, cứu nạn kết hợp giao thông, qua đó thúc đẩy phát triển kinh tế - xã hội bền vững của địa phương.
